PVC含汞廢水項目現場調試日記,全流程工藝優化確保樹脂效能最大化

2025-10-29522

業主公司: 工程公司:
行       業: 氯堿PVC行業 地       區:
產       品: 型       號:
需       求: 除汞 時       間:2025-10-29

  某化工有限公司是區域內重點PVC生產企業,對出水汞的要求為<3ppb,去年9月上線了一套“硫化絮凝沉淀+多介質過濾+超濾+除汞樹脂吸附”的含汞廢水處理系統,核心處理單元采用科海思特種除汞樹脂,樹脂用量4000升,處理水量為3m3/h。

  目前系統已運行1年,出水汞含量穩定在3ppb以下,但近期出現除汞樹脂再生周期變短,出水壓力變大的情況,為解決上述問題,科海思售后團隊于近期抵達現場,開展專項調試工作。

  一、現場問題排查

  針對除汞樹脂應用過程中的問題,專業技術團隊及時趕到項目現場進行排查,憑借10余年PVC廢水處理經驗,從工藝流程和進水水質雙維度快速鎖定問題:

  ①工藝流程短板

  項目使用“前處理(硫化絮凝沉淀)→多介質過濾→超濾→樹脂吸附”路線,雖能完成基礎過濾,但對汞離子與有色污染物的攔截效果有限,導致后續樹脂負荷過高,成為隱患。

  ②進水雙重污染

  通過分層取樣檢測,我們明確污染源頭:

  汞含量超標:原水汞5000ppb→硫化絮凝后1200ppb→多介質+超濾后仍剩500ppb,遠高于50-100ppb的正常入水汞含量,高汞負荷直接擠壓樹脂吸附容量,是樹脂短期達標波動的原因之一。

  鐵污染致色度異常:原水與超濾產水(樹脂進水)均呈深色(水箱、流量計內水體渾濁可視),判斷為鐵離子與有機物結合形成復合物,附著樹脂表面堵塞活性位點,是此次問題出現的主要原因。

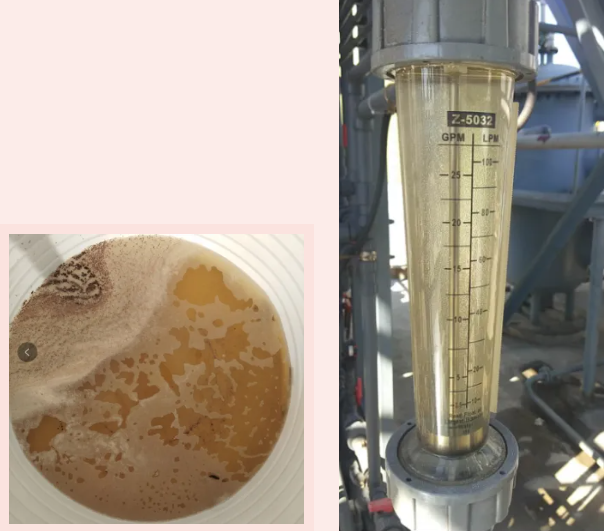

原水

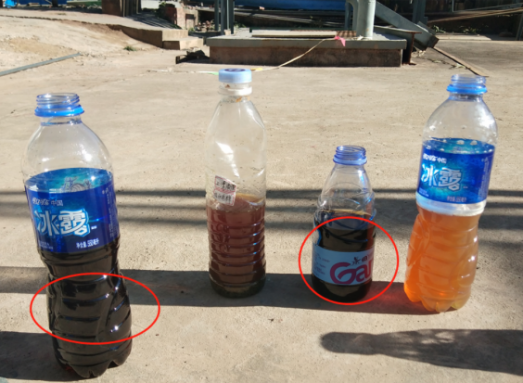

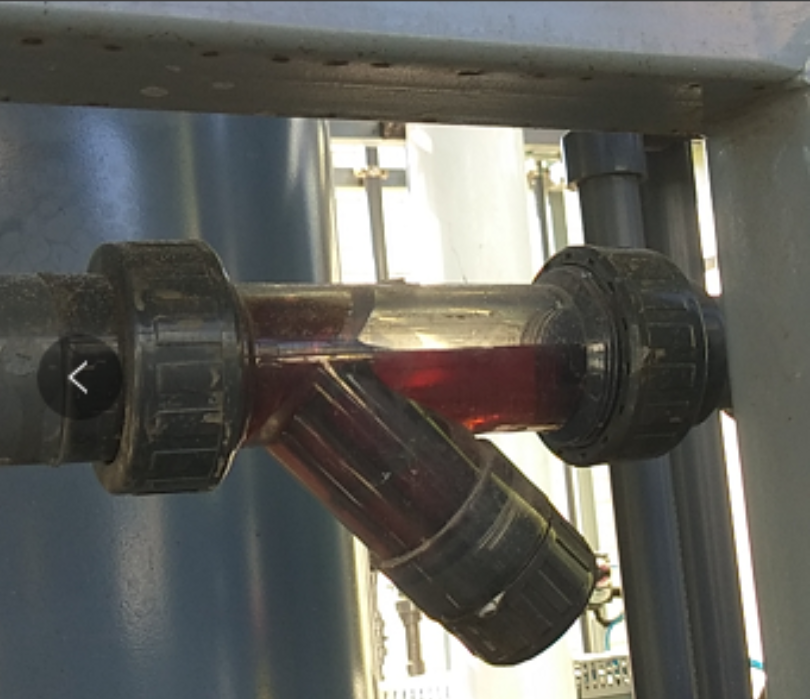

超濾產水

(樹脂進水:水箱+流量計顏色)

  二、解決方案

  針對污染痛點,我們參考寧夏PVC含汞廢水項目(以往成功案例)的成熟經驗,結合本次現場參數定制方案,由張工全程把控實施:

  ①方案精準設計

  選用1%氫氧化鈉溶液(行業最優濃度,避免樹脂損傷),按樹脂總量4000升計算,需使用15噸堿液(確保完全浸沒樹脂床層),逆流打入(保證堿液均勻滲透,無清洗死角)浸泡時長1小時

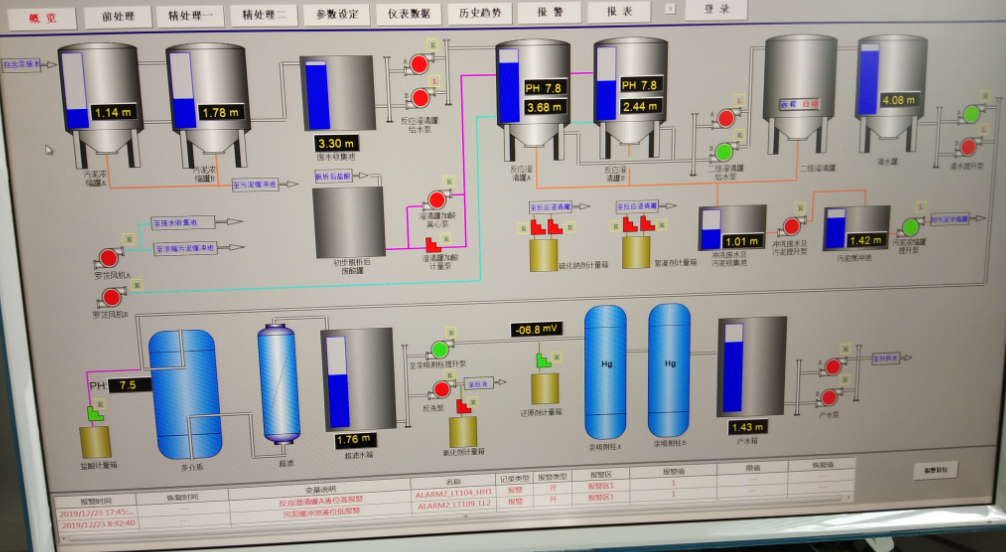

  ②效果實時跟蹤

堿液剛打入時,上出口水體已明顯變深,

污染物開始剝離

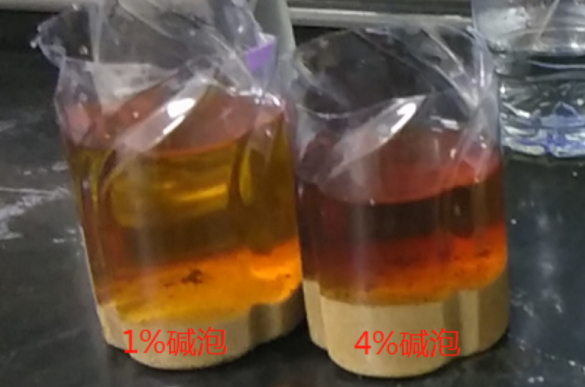

1%堿浸泡1小時后取樣顏色

寧夏項目堿浸泡1小時后取樣顏色

  浸泡1小時后取樣,水體顏色深度超過寧夏項目運行1年后的樹脂堿洗效果。直觀證明該水體中雜質較多,經堿洗后樹脂表面的鐵復合物、有機物被高效清除,并用20%鹽酸再生,恢復樹脂活性。

  為幫助該企業及同類PVC企業避免類似問題,實現樹脂長期高效運行,我們從“預處理優化、運維體系、設備利用、輔助強化”四個通用維度,提出以下建議:

  ①強化預處理

  建議定期檢測原水、多介質進水、超濾產水的金屬元素含量,若鐵>0.3mg/L,可通過調整前端硫化鈉、聚鋁投加量解決,從源頭減少污染; 若汞殘留過高,可在超濾前新增“活性炭過濾單元”,將樹脂進水汞含量控制在100ppb以下;

  ②定期維護機制

  每月清洗多介質濾料、更換超濾膜(或反洗再生),每季度檢測活性炭吸附容量,確保預處理單元始終處于“高效攔截狀態”,從源頭減輕樹脂運行壓力;當出水汞含量接近排放標準80%時(而非超標后),及時進行樹脂再生,避免樹脂因過度飽和導致出水不達標,反而增加運維成本;

  ③資源化利用閑置設備

  若現場有閑置的活性炭罐、石英砂罐,可直接接入預處理流程,無需新增設備即可提升吸附效果;若有閑置加藥裝置,可改造為“除鐵/除汞專用加藥單元”,降低新增設備投入;

  ④優化輔助系統

  利用現有氣洗系統,每月對樹脂床層進行1次“氣洗+反洗”——氣洗松動樹脂床層,反洗帶走床層內堆積的懸浮物,避免樹脂結塊導致水流不均。

  經過此次現場調試,樹脂活性已恢復98%,系統出水再次穩定在3ppb以下,順利解決項目問題,而后技術團隊赴武漢參加包裝飲用水協會會議。

  對PVC行業而言,含汞廢水的處理一直是較為棘手的問題,科海思不僅提供高選擇性的除汞特種樹脂,更能通過專業技術團隊,幫您解決樹脂污染、工藝適配、運維優化等全流程問題,讓每一顆樹脂都能發揮最大價值,避免“有好樹脂卻用不好”的困境,真正實現污水達標、降本增效的雙重目標。
